装配线的平衡

所谓装配线的平衡是指在满足优先约束的前揭下,装配线上以工作站为单位所进行的装配作业时间,等于或接近于装配线的节拍时间,这样可使整条装配线获得较高的生产率。为此目的所作的改进过程称为装配线的平衡。装配线平衡的步骤和方法如下。

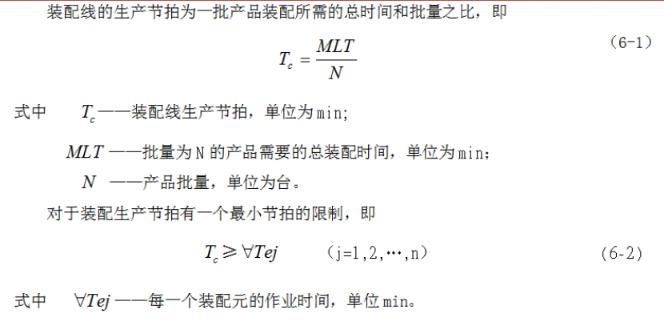

1.确定装配生产节拍

⒉确定产品结构树图,绘制装配优先图

产品树结构图是按产品的设计阶段的部件划分绘制的。在装配时会有些变化,因此按照不同的装配工艺要求进行处理,然后绘制成装配优先图。当产品中零件和部件的数量较多时,装配优先图可能会出现网络图形的情况,给装配线的平衡带来困难。

3.计算装配元的阶位值

以阶位值法(或称分级位置权重法)应用最为普遍。此方法是Heigeson和l Birnie在1961年提出的,其含义是每个装配元的阶位值等于从该装配元开始直到最终装配元之间所经历的所有装配元作业时间之和,即

4.对装配元按阶位值进行排序

计算得到各装配元的阶位值后,要对其进行排序。排序的方法是降序排序。并将排序结果填入表格中,待平衡时使用

5.确定最少工作站数

装配工作站指的是在一个生产节拍内相互联系装配元的组成单位,简称工作站。在一个工作站内,可以有许多装配作业,但作业的总时间不能超过生产节拍。为便于进行装配线平衡,首先应确定出装配线最少的工作站数Smin,即

6.分配工作站

分配工作站时,应按下列规则进行:

1)保证装配优先顺序,先分配先行作业,后分配后继作业;

2)在均可以分配的装配元中,选阶位值大者先进行分配;

3)当分配到站内满足上述两个规则的装配元,而站内的累计作业时间超过了节拍,就要舍弃此分配元,再看下一个装配元是否满足不超时,满足就分配,不满足也舍弃。当可能的装配元均不能向站内分配时,转向进行下一工作站的分配。

分配工作站,一般采用表上作业法,用填表的方式进行。

7.计算平衡损耗率d
